Planung einer Wildbachverbauung zum Hochwasserschutz von Anthering

Im Zuge dieser Diplomarbeit wird durch bauliche Maßnahmen entlang des Antheringerbachs sowie dessen Zubringer, dem Kohlgraben, die prekäre Überflutungsgefahr bei Starkregenereignissen im Ortskern von Anthering entschärft. In Kooperation mit der Wildbach- und Lawinenverbauung wird das Projekt „Antheringerbach“ neu aufgegriffen, wobei eine bereits 2016 ausgearbeitete Gefahrenzonenplanung als Anhaltspunkt dient.

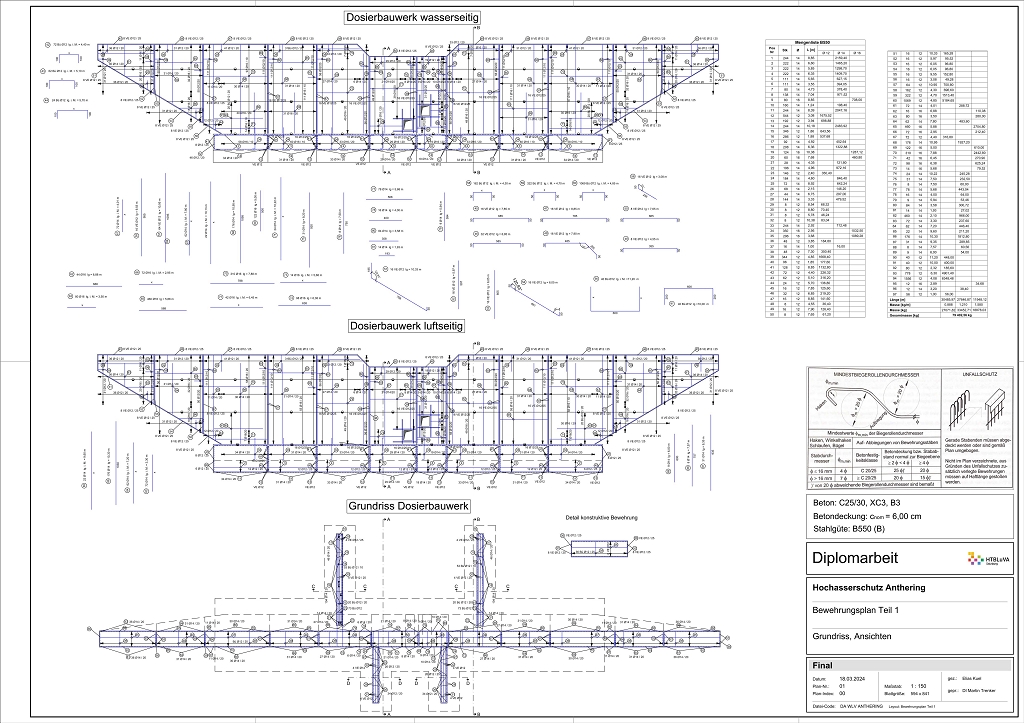

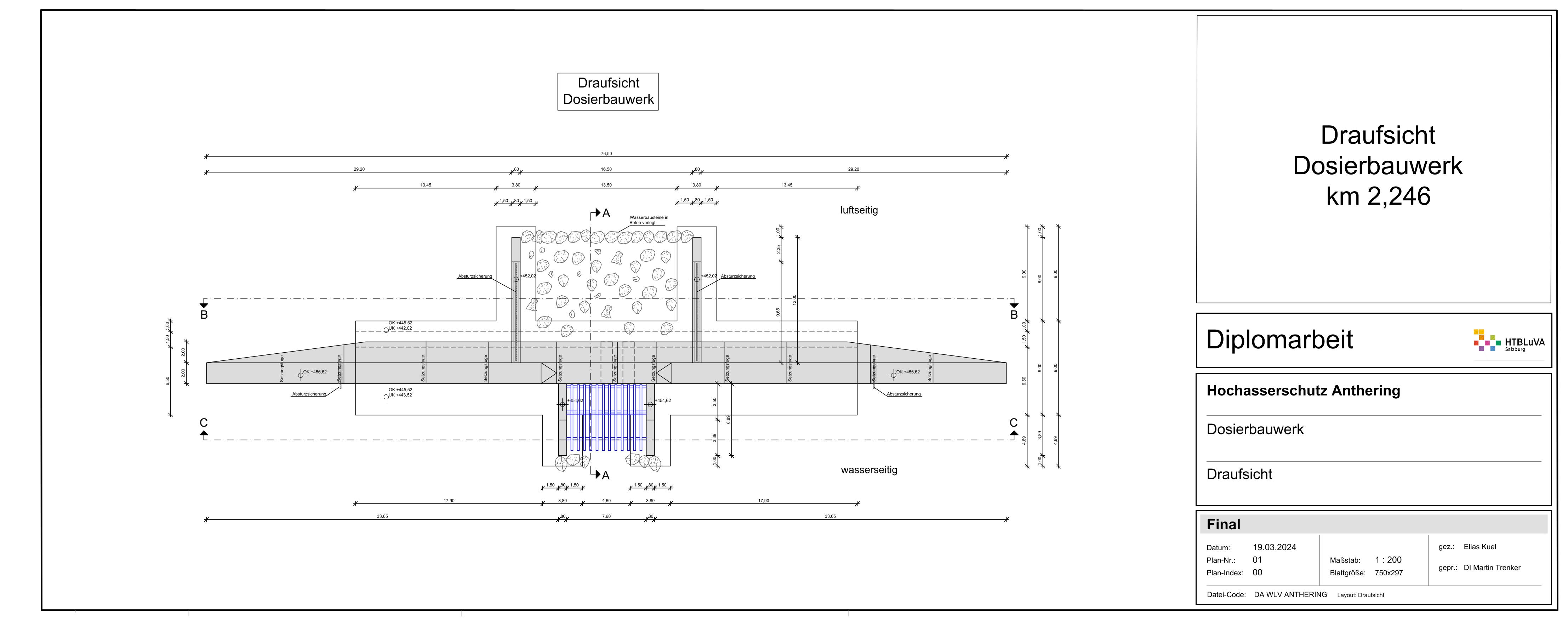

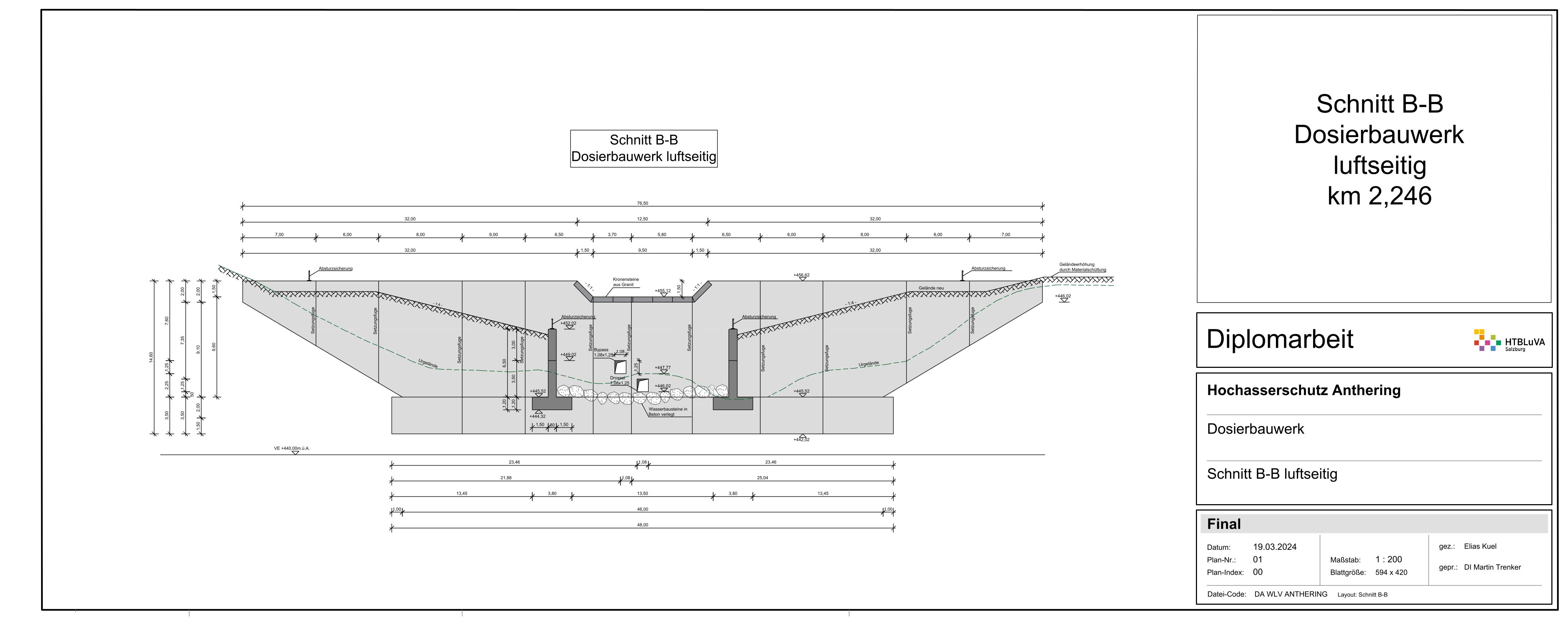

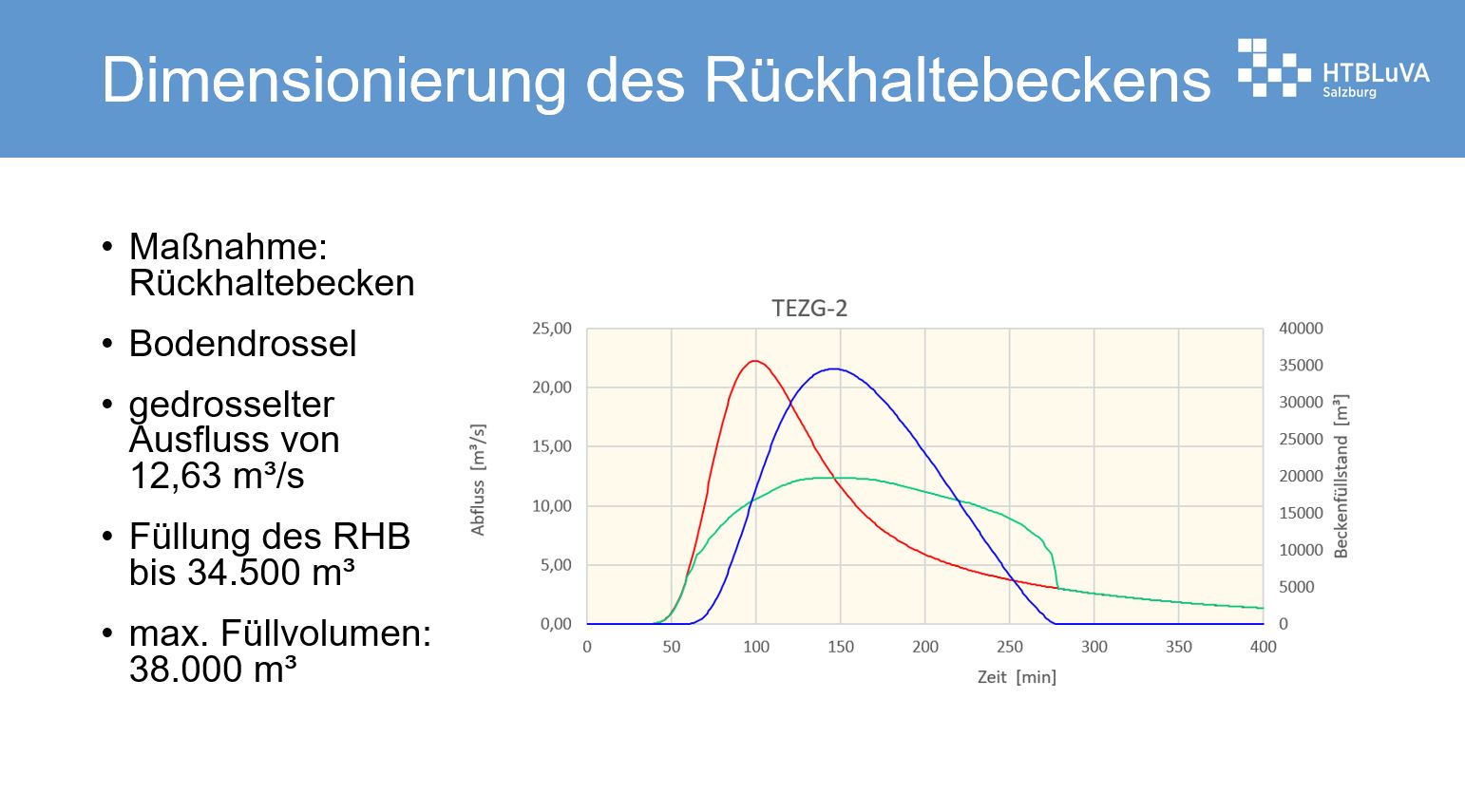

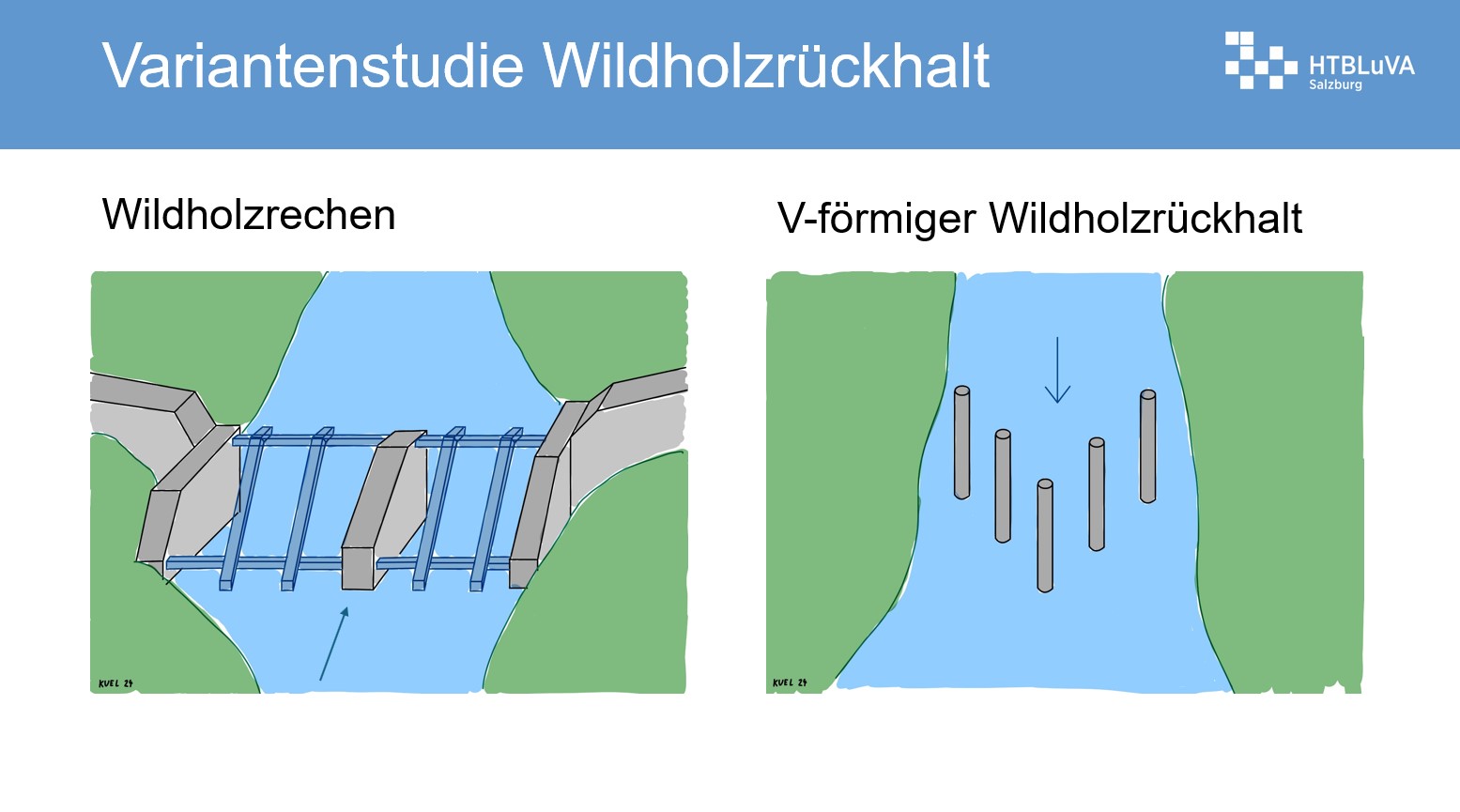

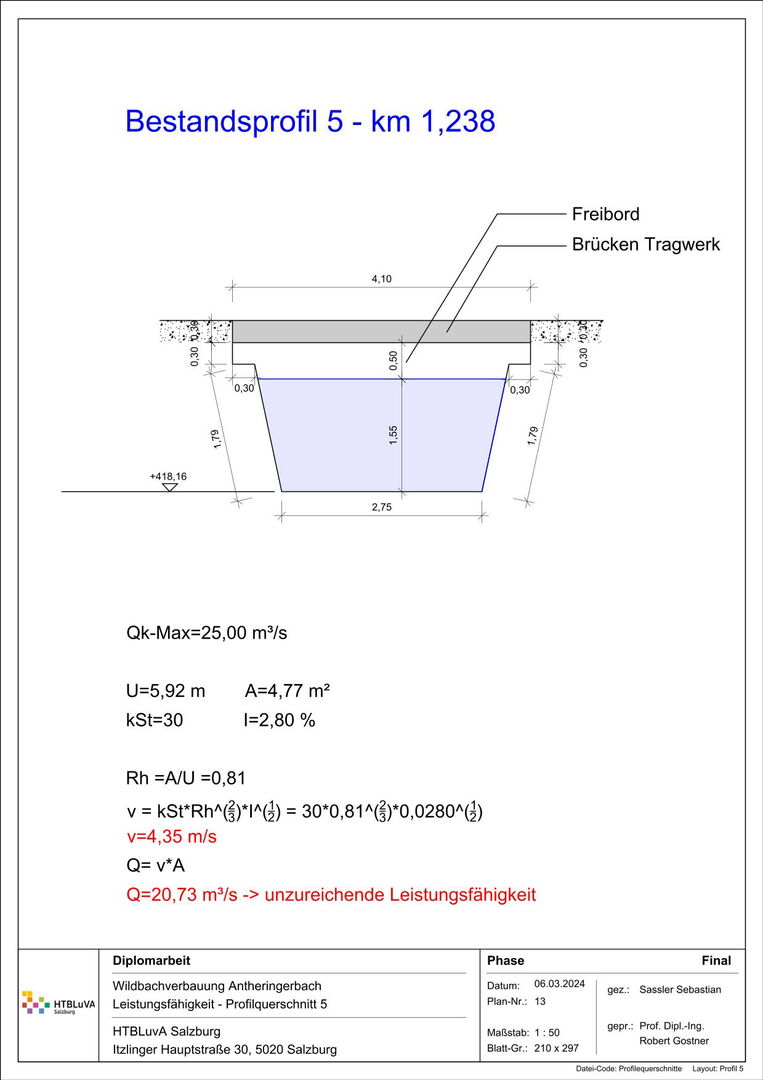

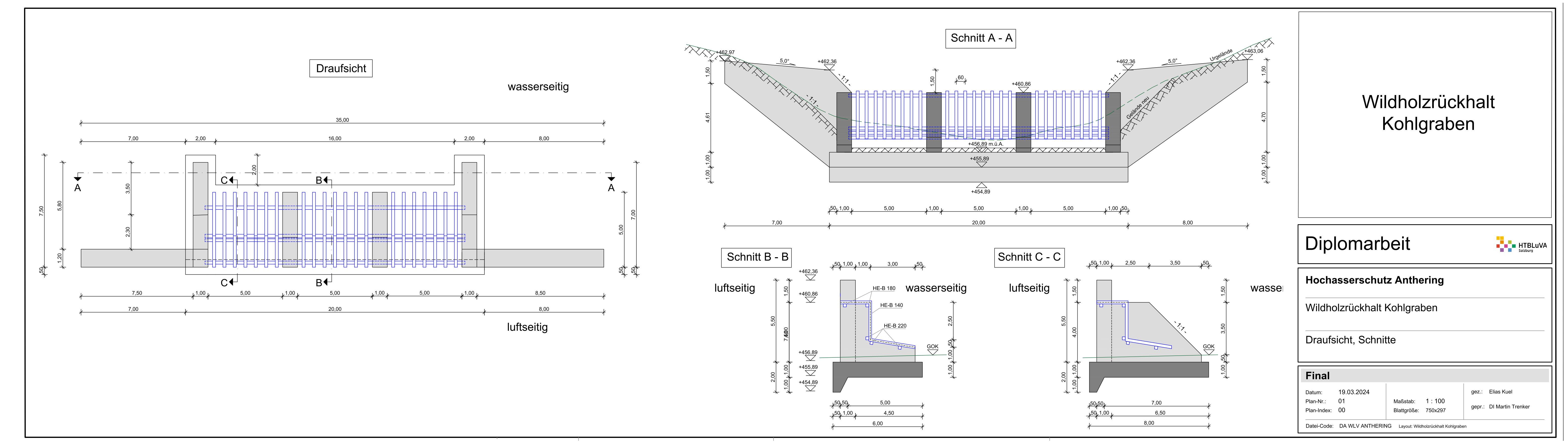

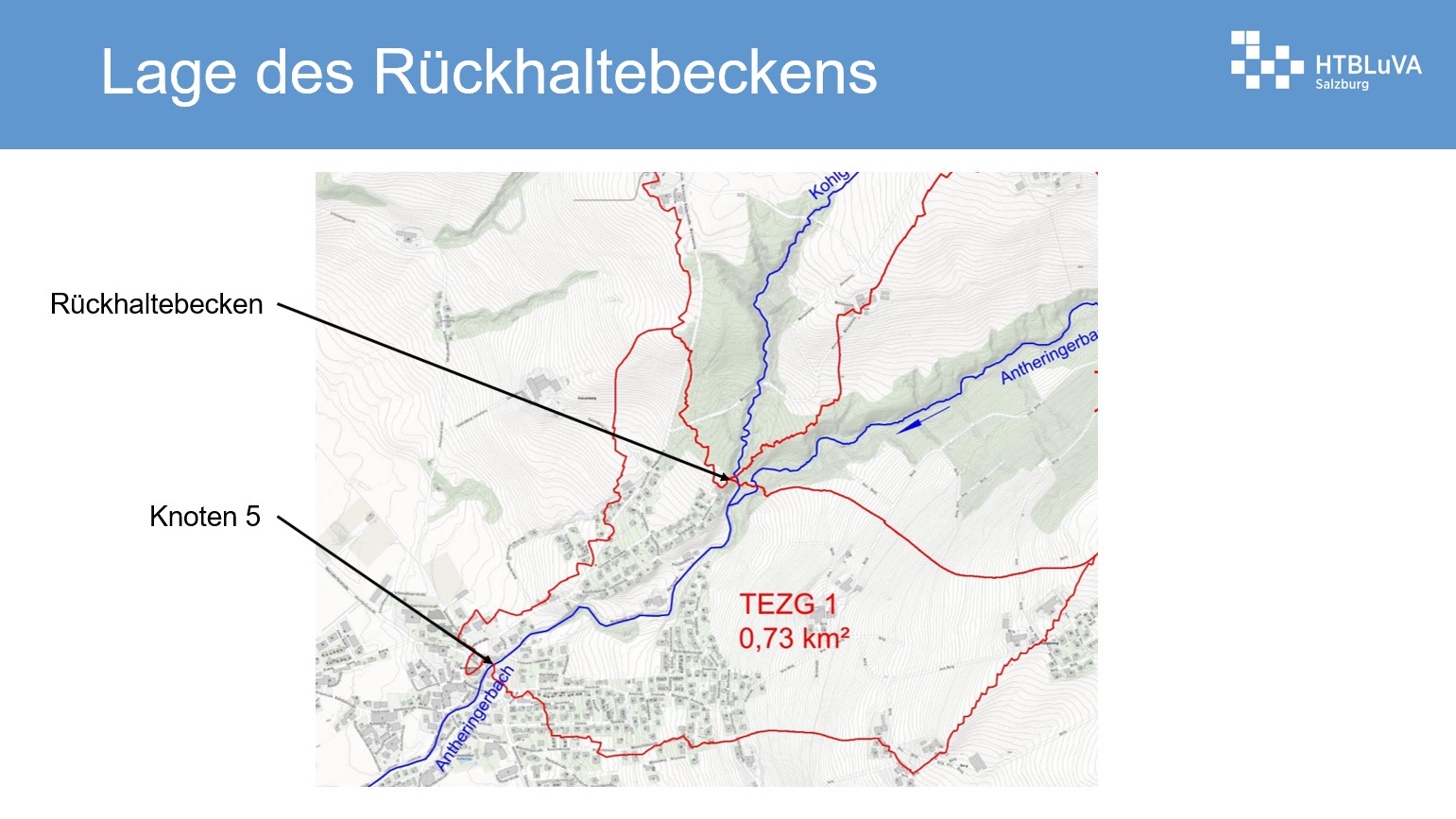

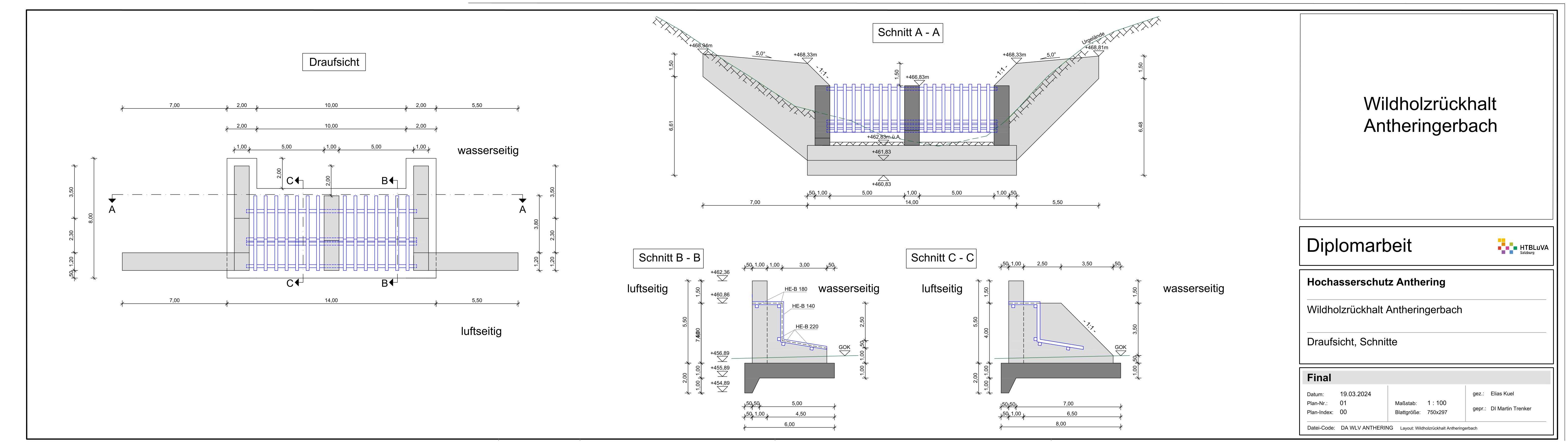

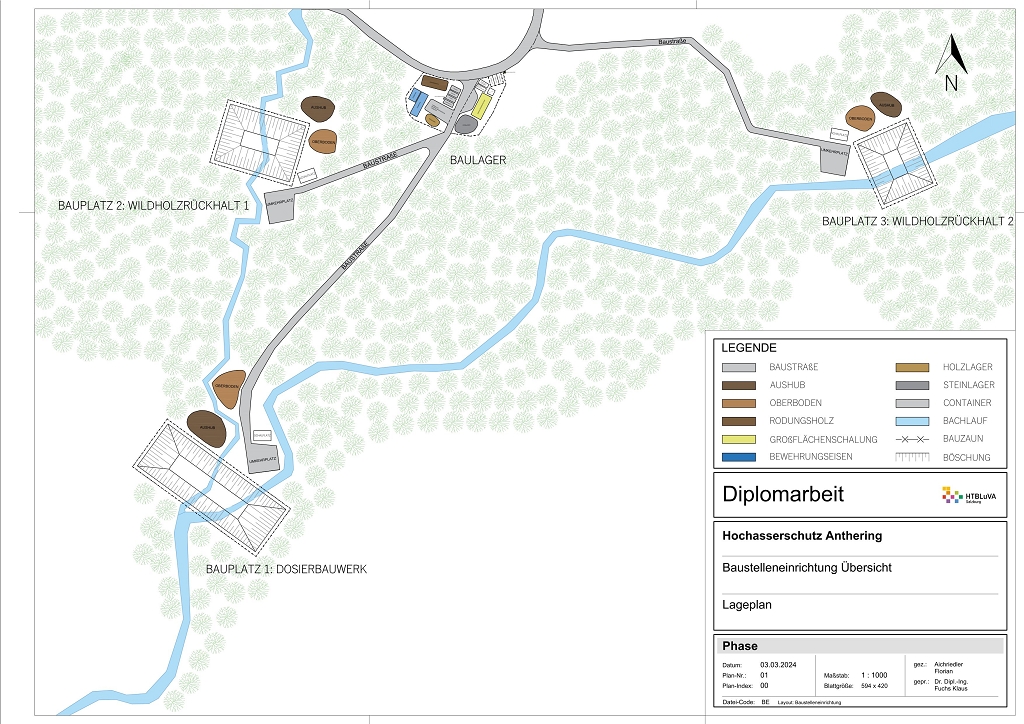

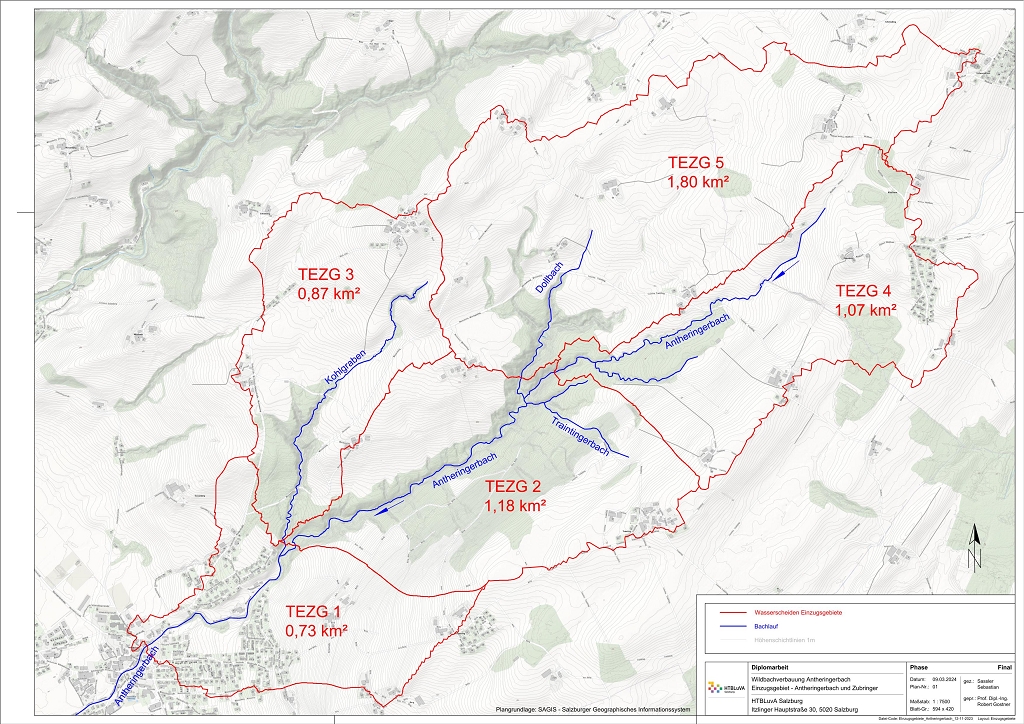

In der Planungsphase wird das Gesamteinzugsgebiet des Antheringerbaches mittels triangulierten, digitalen Höhenmodellen berechnet und ein Niederschlag –Abflussmodell mittels der Software ZEMOKOST erstellt.  Auf dieser Basis wird das Hauptgerinne, der Antheringerbach, hydraulisch berechnet und die maßgebenden Querschnitte im Ortskern auf die maximale Leistungsfähigkeit analysiert. Auf dieser Grundlage wird nach einer Variantenstudie entschieden, dass ein Hochwasser – Dosierbauwerk inklusive zwei Wildholzrückhalte an der Stauwurzel einen optimalen Schutz für den Ortskern bieten. Das Dosierbauwerk wird mit Hilfe diverser Softwares in Bezug auf die äußere sowie innere Standsicherheit bemessen und visuell ausgearbeitet. Die baubetriebliche Ausarbeitung setzt sich aus einer Baustelleneinrichtungsplanung, einem Leistungsverzeichnis inklusive Kalkulation der einzelnen Leistungen und einer detaillierten Ablaufplanung zusammen. Zudem werden die Leistung der Baugeräte für Erd- und Transportarbeiten untersucht.

Englisch:

In the course of this diploma thesis, structural measures along the Antheringerbach and its tributary, the Kohlgraben, will mitigate the precarious risk of flooding during heavy rain events in the center of Anthering. In cooperation with the torrent and avalanche control department, the “Antheringerbach” project is being taken up again, with a danger zone planning drawn up in 2016 serving as a guideline.

In the planning phase, the entire catchment area of ​​the Antheringerbach is calculated using triangulated, digital elevation models and a precipitation-runoff model is created using the ZEMOKOST software. On this basis, the main channel, the Antheringerbach, is hydraulically calculated and the relevant cross sections in the town center are analyzed for maximum performance. On this basis, after a variant study, it was decided that a flood control structure including two wild wood retention structures at the root of the dam would offer optimal protection for the town center. The dosing structure's external and internal stability is measured and visually developed using various software. The construction operational elaboration consists of a construction site facility planning, a list of services including calculation of the individual services and a detailed process planning. In addition, the performance of construction equipment for earthmoving and transport work is examined.

Projektteam:

  • Elias Kuel
  • Sebastian Sassler
  • Florian Aichriedler

Projektbetreuer:

  • DI Martin Trenker
  • Prof. DI Robert Gostner
  • Prof. DI Dr. Klaus Fuchs

Projektpartner:

  • Wildbach- und Lawinenverbauung, Sektion Salzburg
